工事内容
工事現場名
元浜ポンプ場
施工期間
令和4年7月~令和5年2月
工事内容
水処理設備更新工事
担当者コメント
令和4年7月から工事開始しました元浜ポンプ場
除塵機2台・し渣搬出コンベヤ2台・傾斜コンベヤ1台・ホッパー・粗目スクリーン・各点検歩廊撤去工事から始まり

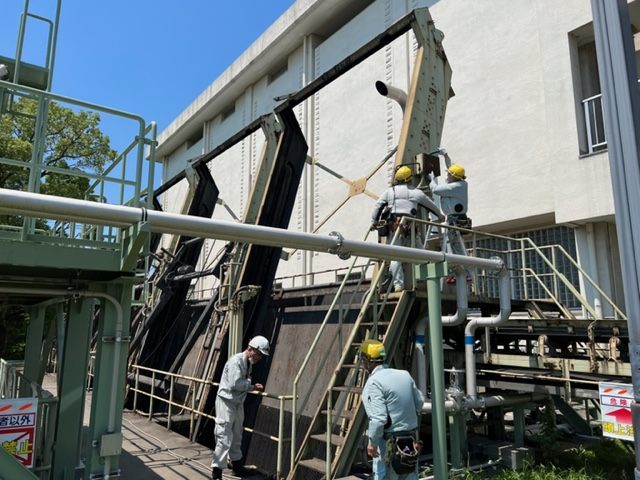

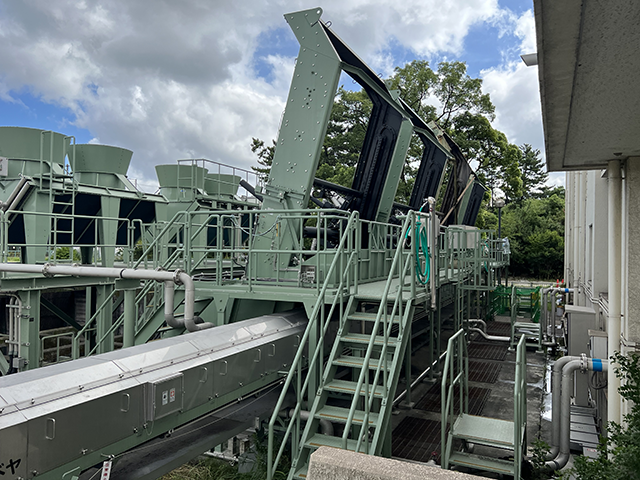

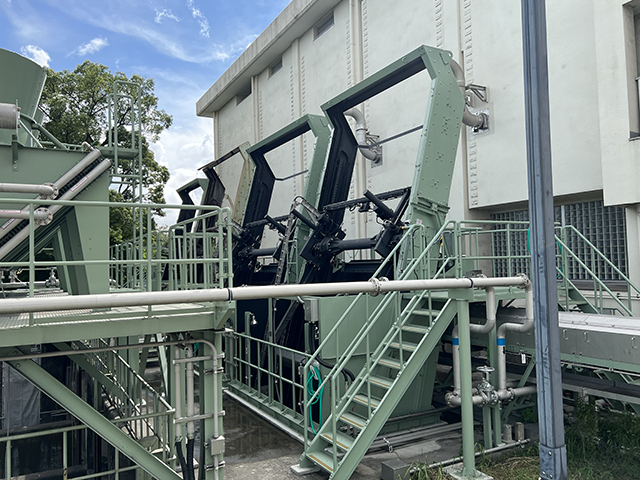

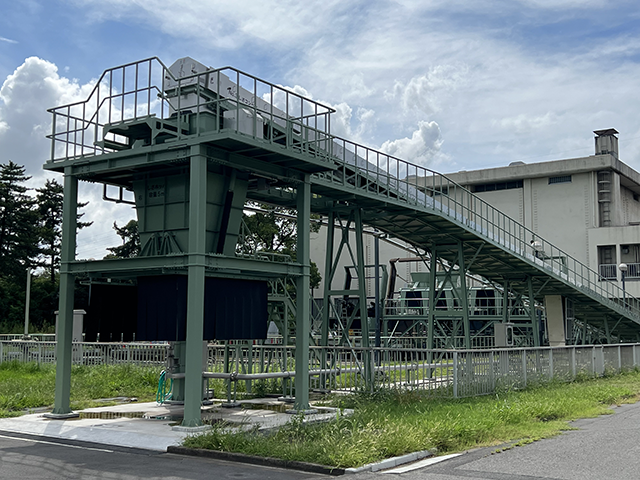

土木工事との調整後 新規設備 除塵機2台・し渣搬出コンベヤ1台・傾斜コンベヤ1台・ホッパー1台・各点検歩廊の据付工事を実施
土木工事との調整が難航しましたが工程通りのスケジュールで完工しました。
