岐阜北部プラント2号焼却炉

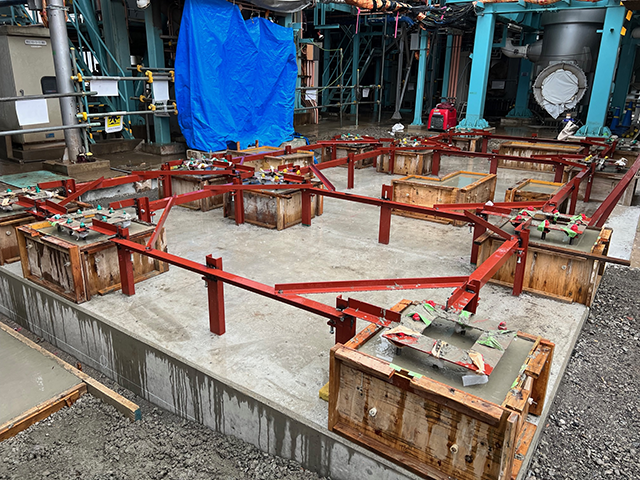

基礎(アンカー施工)

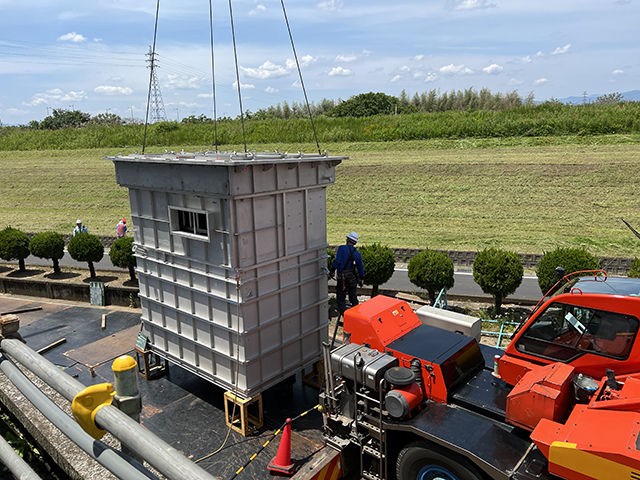

大型架台設置

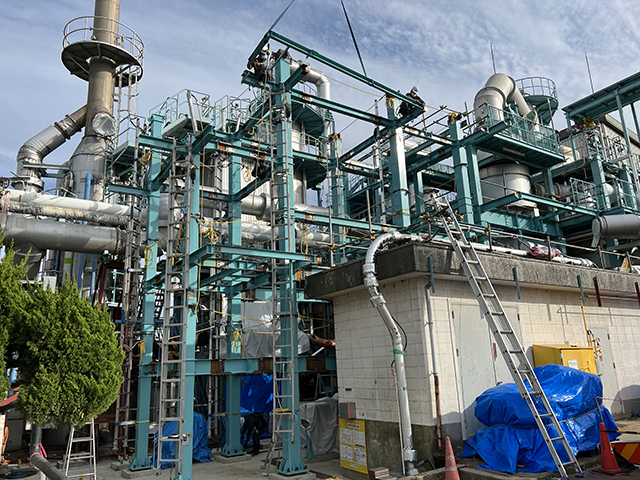

各種機器組立設置

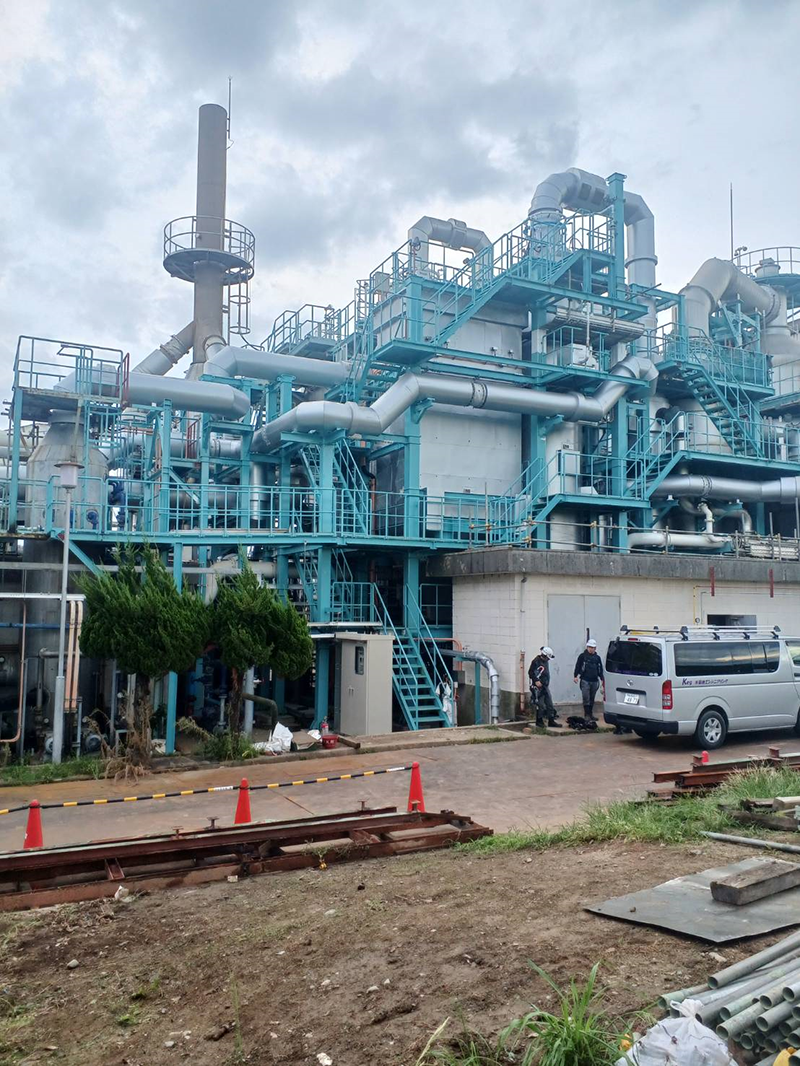

完成形
previous arrow
next arrow

基礎(アンカー施工)
大型架台設置
各種機器組立設置
完成形
previous arrow
next arrow

工事内容


工事現場名

岐阜北部プラント2号焼却炉


施工期間

令和5年3月~令和5年9月


工事内容

排ガス処理設備ほか改築工事


担当者コメント

令和5年3月から北部プラント下水処理場 焼却設備の更新工事を実施しました
既設設備・大型架台の撤去済状況から大型架台アンカー施工
大型架台搬入組立設置・各種機器設置(冷却塔・バグフィルター・コンベヤ)
排煙ダクト配管 加工取付の実施
約7ヶ月間の屋外作業 雨や台風の影響も有り工事が潤滑に進まず尚且つ高所作業や既設設備との取り合い・小スペースでの各種機器取込設置を無事故にて無事終了しました。
